外構・水廻り改修工事他
- 施工内容
- 外構・水廻り改修工事他
- お客様名
- K様
- 施工エリア
- 呉市仁方
- 施工費用
- 約1000万円以上
- 施工期間
- 約2ヶ月2週間
14/07/29・初回訪問
14/08/04・第1回外構打合わせ
14/08/08・第2回外構打合わせ
14/08/21・外構工事開始
14/08/23・水廻り改修工事打合せ
14/08/28・ 〃
14/09/05・ 〃
14/09/12・ 〃
14/09/25・ショールーム
14/10/03・見積書提出・契約
14/10/22・工事業者下見
14/10/29・水廻り工事開始
15/01/30・工事終了
リフォームポイント
家と共に、住む人の生活スタイルも変わってきます。
お客様とじっくり話し合いをかさね、間取りや設備など、お家廻りにも配慮した改修をさせて頂きました。

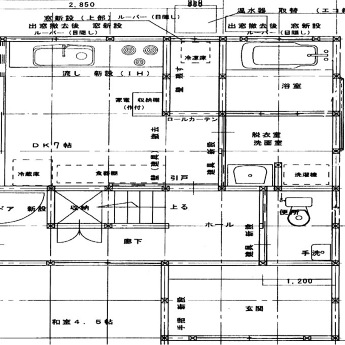

快適な生活空間へのお手伝いができました!

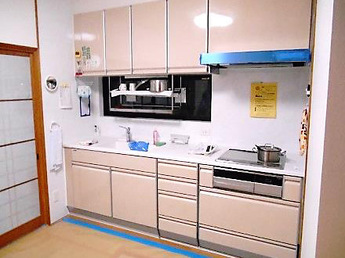

浴室改修工事
-
お風呂を新しくかえることにされました。
-

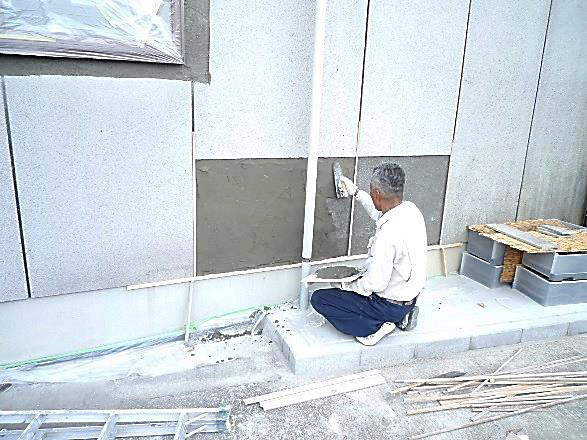

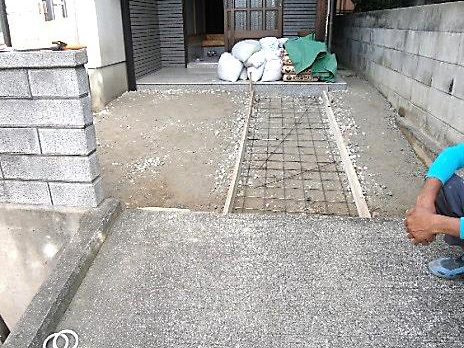

お風呂を撤去後、メッシュ筋を入れ、土間・コンクリートを打ちます。
-
以前のお風呂より大きくなりました。タカラスタンダードです。バスタブは、100㎏あり丈夫です。
お客様の声

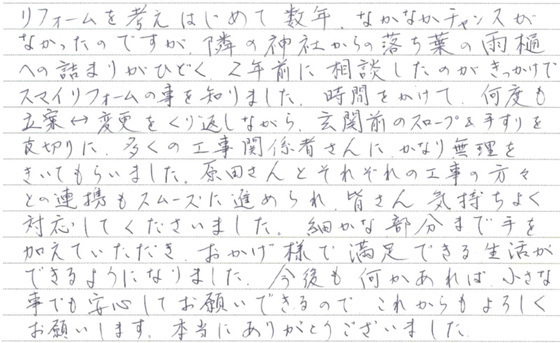

リフォームを考えはじめて数年、なかなかチャンスがなかったのですが、隣の神社からの落ち葉の雨樋への詰まりがひどく2年前に相談したのがきっかけでスマイリフォームの事を知りました。時間をかけて何度も立案⇔変更をくり返しながら、玄関前のスロープ&手すりを皮切りに多くの工事関係者さんにかなり無理をきいてもらいました。原田さんとそれぞれの工事の方々との連携もスムーズに進められ皆さん気持ちよく対応してくださいました。細かな部分まで手を加えていただき、おかげ様で満足できる生活ができるようになりました。今後も何かあれば小さな事でも安心してお願いできるので、これからもよろしくお願いします。本当にありがとうございました。
