屋根・外壁塗装工事
- 施工内容
- 屋根・外壁塗装工事
- お客様名
- Y様
- 施工エリア
- 呉市仁方
- 施工費用
- 約112万円
- 施工期間
- 約19日間
2013/11/02・初回訪問、打ち合わせ
2013/11/10・現況調査
2013/11/16・診断書と見積書提出・
契約
2013/12/06・工事開始
2013/12/25・工事終了
リフォームポイント
チラシをご覧頂いてのお電話でした。
カラーベスト屋根と外壁の塗装を行いました。
経年で色あせてきていましたが、外壁の色をガラリと変えて、艶感がある、とてもいい外観に変わりました!

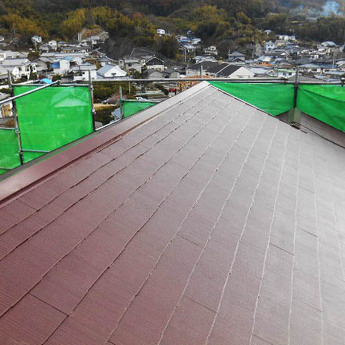

屋根塗装工事
-
Before
-
After
-
足場設置工事。近隣に飛散しないようにシートで覆います。
-
水洗い開始です。高圧洗浄機で汚れなどを洗い流します。
-
屋根の板金部分をケレン。鋼板、塩ビなどの表面に細かいキズをつけて塗料がキズにくい込み塗料の剥がれ防止になる作業です。
-
ケレン作業終了後鋼板部分は錆止塗装をします。
-
屋根に、タスペーサーを入れます。
-
塗装時にカラーベスト本体の重ね部分がつぶれた場合、雨漏りする可能性があるため、縁切り作業をしなくてはなりません。そこで重ね部分を塗料でつぶさないためのものがタスペーサーになります。これを入れることにより程よい隙間ができることで、重ね部分がつぶれにくくなります。
-
カラーベスト本体に割れやヒビが入っている箇所がありました。コーキングで補修します。
-
シーラー塗装。これをたっぷり染み込ませるように塗ることが重要です。
-
仕上シリコン塗装、1回目を塗ります。
-
乾いたあと、2回目のシリコン塗装をして、完成です。きれいに仕上がりました。
外装塗装工事
-
Before
-
After
-
屋根の次は、外壁も水洗いをします。
-
擁壁、階段部分もついでに水洗いしておきました。
-
コーキング打ち替え。ジョイント部分のコーキングを撤去します。
-
サイディングのジョイント目地で3面接着しないようブルーのテープを貼ります。
-
養生テープを貼ります。プライマーを塗布します。※これがとても重要です。
-
次に変成シリコンを目地に充填します。隅々まで変成シリコンがいくように押さえます。
-
養生テープをきれいに取ります。
-
見本帳で選んだ色のサンプルを実際、塗って見てもらい、色を決定します。
-
軒裏塗装。仕上シリコン塗装2回塗ります。
-
シーラー塗装。たっぷり塗ることが大事です。シーラーとは、屋根・外壁と塗料を確実に密着させるために必要な下塗り剤のことです。
-
仕上シリコン塗装を2回塗って、完成です。
-
換気扇フード・雨樋・庇・土台水切り等、ケレンした後、仕上ウレタン塗装を2回塗ります。
お客様の声

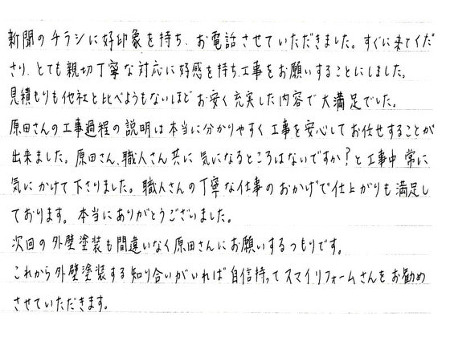

新聞のチラシに好印象を持ち、お電話させていただきました。
すぐに来てくださり、とても親切丁寧な対応に好感を持ち、工事をお願いすることにしました。
見積りも他社と比べようもないほど、お安く充実した内容で大満足でした。
原田さんの工事過程の説明は本当に分かりやすく工事を安心してお任せすることが出来ました。原田さん、職人さん共に気になるところはないですか?と工事中、常に気にかけて下さりました。職人さんの丁寧な仕事のおかげで仕上がりも満足しております。本当にありがとうございました。
次回の外壁塗装も間違いなく原田さんのお願いするつもりです。
これから外壁塗装する知り合いがいれば自信持ってスマイリフォームさんをお勧めさせていただきます。
