外装全面改修
- 施工内容
- 外装工事
- お客様名
- M様邸
- 施工エリア
- 呉市広
- 施工費用
- 約220万円
- 施工期間
- 約40日間
2013/03/06 初回打ち合わせ
2013/03/15 第2回目打ち合わせ・
調査
2013/03/23 見積書提出・契約
2013/04/17 工事開始
2013/05/27 工事終了
リフォームポイント
建物の屋根・壁・バルコニーから細かい箇所など外装すべてを補修・リフォームいたしました。
壁改修工事
-
西、北面側の壁には、サイディングを貼る工事をします。
-
高圧洗浄機を使って水で外壁の汚れや埃を洗い流します。
-
下地の胴縁を壁に取り付ける為、採寸し、電動ノコギリで切ります。
-
土柱、間柱のある位置に打ちつけます。サイディング本体は横貼りなので、下地の胴縁は縦に打ちつけます。
-
サイディングの役物材料。
-
端部におさめます。サイディング本体を貼る前に取り付けます。窓まわりの端部をすべて役物材料でおさめます。
-
アンテナ配線。胴縁を切りかいで配線がサイディングで隠れて分配器の近くでアンテナ線が出てくるように工夫しました。
-
サイディング本体を貼っていきます。カットするときは表側の表面がきれいにカットできる為に、裏側を上にしてカットします。
-
胴縁にサイディングをステンビスで留めていきます。サイディングは、石積調の柄です。
-
採寸したとおりにカットした本体を差し込みます。ぴったり差し込みができたのを確認してビスで胴縁に留めます。
-
窓と窓の細い部分も役物で囲んで本体を取り付けます。
-
窓、開口部などの役物の角にコーナーキャップを取り付けます。
-
役物をつけたところからシーリングをしていきます。きれいに、サイディングがはれました。
板金屋根改修工事
-
Before
-
After
-
足場をして、シートをはり、工事開始です。
-
1階の大屋根です。既存の板金瓦棒を葺き替えます。
-
既存の板金屋根を撤去後、野地板がみえます。
-
掃除を終えて既存野地板の上に構造用合板を取り付けます。下地がしっかりします。
-
ルーフィング(下葺き防水材料)をタッカー(建築用ホッチキス)で留めます。
-

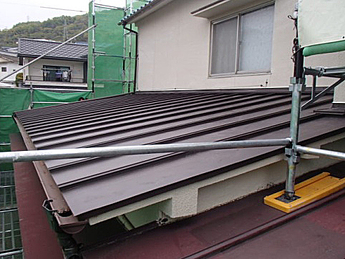

加工してきた瓦棒(カラーGL鋼板)を取り付けます。吊子で本体を固定します。
-
本体を取り付けたらキャップを取り付け締め機で、締めて外れないようにします。
-
壁立ち上がり部分に胴縁を入れて笠木を取り付け、水切りを付けます。
-
最後に変成シリコン(塗装が付く)で端部にしっかりコーキングをします。これで壁からの雨水の浸入を防ぎます。葺き替え終了です。
お客様の声
当初屋根瓦を含む全面改修を検討、一括して請負える業者さんを探しましたが適当な業者さんが見当たらず困っていた時、新聞の広告で御社を知り時期を待ってご相談した次第です。不安げな私達を前に原田さんは工事のサンプルを基に調査、診断や施工の手順などを丁寧に説明され、広告の通りの笑顔で誠実な方なのですぐに惚れ込んでしまいました。見積り、プランに入ると私共が迷っている事項に適切なアドバイスを頂き経費の面でも無駄の無いものとなりました。更に素晴らしい調査診断書・施工資料のフローシートで詳細な作業工程や内容を確認でき安心してお任せ出来ると確信しました。工事に掛かってからも各業者さんが笑顔で快く対応して頂き何の心配もありませんでした。これも一重に原田さんの工程計画の良さと気配り、実直な人柄によるものと思います。工事完了後に工事報告書を戴き工事の内容が手に取る様にわかり、改めて「ビックリ」!!
ここまで出来るものかとその熱意に感服しました。梅雨入り前に工事も完了、結果についても大変満足しています。本当に有難う御座いました。
