トイレ・脱衣室改修工事
- 施工内容
- トイレ・脱衣室改修工事
- お客様名
- T様
- 施工エリア
- 呉市広
- 施工費用
- 約87万円
- 施工期間
- 4日間
12/06/16・初回打ち合わせ
(お母様のみ)
12/06/23・2回目打ち合わせ
(息子さんも同席)
12/07/01・ショールームへ見学
12/07/06・3回目打ち合わせ
12/07/11・増減案打ち合わせ
(電話にて)
12/07/14・色決め
12/07/30・工事開始
12/08/02・工事終了
以前、弊社でリフォームをして頂いたお客様のご紹介のT様。
脱衣室の洗面台か洗濯パンが水漏れしているみたいで、直して欲しいとのことでした。打ち合わせの結果、洗面台は三面鏡で、洗面用具が収納できるタイプのものに、トイレはお掃除がしやすいタンクレストイレにやり替え、手摺もつけました。
トイレ改修工事
-
廊下等、キズをつけないために養生シート等で養生します。
-
トイレの便器を撤去します。
-
下地をはがしてみると、全く腐っておらず、湿気もありません。
-
新しい下地を張ります。
-
トイレの新しい棚(上部)、カウンターが仕上がりました。
-
既存のクロスをすべてはがします。
-
下地調整のためのパテを塗ります。
-
パテが乾いたらクロスを貼ります。
-
床もパテ処理して調整します。
-
接着材をつけて、クッションフロアーを貼ります。
-
ペーパーホルダーの取り付け。水平器を当てて取り付けます。
-
リモコンと手摺を水平器を当てて取り付けます。
トイレ改修工事
-
トイレの工事は完成です。
-
あらかじめ採寸して制作したドアを調整します。
-
トイレのドアは開く向きを考えるので、既存の金具を撤去し、穴を木で塞ぎます。
-
カンナで、塞いだ木をきれいに削り、ドア取り付け工事終了です。
脱衣室改修工事
-
Before
-
After
-
洗面台、洗濯パンを撤去し、漏れていた所が腐っているかどうか確認します。
-
剥がしてみると、下地、土台とも全く問題ありませんでした。
-

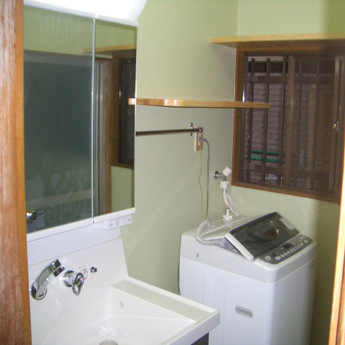

施主さまのご希望で、脱衣所の棚2枚、取り付けました。
施主さまのご希望で、脱衣所の棚2枚、取り付けました。 -
洗面台配管もしておきます。
-
既存のクロスをすべてはがします。
-
下地調整のためのパテを塗ります。
-
パテが乾いたら、天井、壁のクロスを貼ります。
-
床もパテ処理をして調整します。
-
脱衣所の洗濯パンの排水部分を先にくり抜いておき、接着材をつけます。
-
クッションフロアーを貼り終えると床のとりあいをソフト巾木で仕上げます。
-
洗濯パンの排水トラップを取り付けます。
-
洗濯パンを取り付けます。
