駐車場から子供室に改修工事
- 施工内容
- 駐車場から子供室に改修工事
- お客様名
- O様
- 施工エリア
- 呉市仁方
- 施工費用
- 約200万円
- 施工期間
- 約29日間
2021/04/10 ・ ホームページよりお問合せ
2021/04/24 ・ 初回訪問
2021/05/08 ・ 打ち合わせ1回目
2021/05/22 ・ 打ち合わせ2回目
2021/05/29 ・ プレゼン、見積書提出
その後契約
2021/06/16 ・ 工事開始
2021/07/15 ・ 工事終了
リフォームポイント
1階にあるシャッター付き駐車場を子供部屋にしたいというご依頼です。基礎工事からしっかり行い、床や壁には断熱材を入れて造作しました。収納も増やし、明るいお色のクロスで仕上げました。お子さんたちに気に入って使ってもらえたら嬉しいです♪
駐車場⇒子供部屋に改修
-
➀既存駐車場(前側) 広い駐車スペースです。この部分を子ども部屋にします。
-
②既存駐車場(後ろ側) 勝手口ドアは撤去処分し、窓を造ります。既存階段下収納は、そのまま使用します。
-
③解体撤去 外部シャッターを解体、撤去処分し、新しく壁を造ります。
-
④床下地組み ブロックで基礎巾木をつくり、大引を渡し、床束を立て、根太を組みます。
-
⑤床断熱工事 根太と根太の間に床用の断熱材を敷き詰めます。
-
⑥床下地貼り 断熱材施工後、合板を捨て張りします。すべての根太にビスでしっかりと留めていきます。
-
⑦壁新設工事(既存シャッター部分) シャッターがあった部分に新たに壁をつくるため、下地を組み、窓を新設します。
-
⑧駐車場内側の壁下地 駐車場内側の壁(サイディング)の上から内装用の下地(ボード)を取り付けます。
-
⑨断熱材設置(既存シャッター室内側) 壁下地の間に壁用の断熱材を敷き詰めます。
-
➉防水シート設置(既存シャッター外側部分) 外壁面防水のため、外壁材を貼る前に、透湿防水シートを施工します。
-
⑪サイディング設置完了 透湿防水シート設置後、胴縁を取り付け、同じサイディングがないため、似たような色のサイディングを貼りました。
-
⑫室内壁下地処理 クロスを貼る前に、ボードの凸凹している部分を、パテで不陸調整します。
-
⑬新設収納造作 室内に、新しく収納を造り、扉も設置しました。
-
⑭外部基礎巾木補修 勝手口ドアを撤去した部分に、ブロックを設置後、ラス網を貼りモルタルを塗って仕上げます。既存シャッター部分の基礎巾木も同様にモルタルで仕上げます。
-
⑮窓新設(既存勝手口ドア部分) 勝手口があった部分に窓を新設し、窓下側部分は、既存シャッター部分と同じサイディングを貼りました。
-
⑯窓枠塗装 窓枠は湿気が多い場所になるので、下地処理はしっかり行い塗装することで防水します。
-
⑰クロス貼り(壁、天井) クロスに糊付け機で糊をつけ、クロスの継ぎ目がわからないよう丁寧に貼っていきます。
-
⑱電気工事 室内にエアコンの配線、照明電源、スイッチ、コンセントなどを新設し、LED照明、ダウンライト照明を設置しました。
-
⑲収納 既存階段下収納内部にはクロスを貼りオープン収納に。新設した収納には枕棚とハンガーパイプを取り付けました。
-
⑳完成 床には明るめのフローリング(ダイヤモンドフロア)材、壁、天井には白いクロスを貼りました。
-
㉑完成 明るい子ども部屋の完成です。
-
Before
-
After
お客様の声

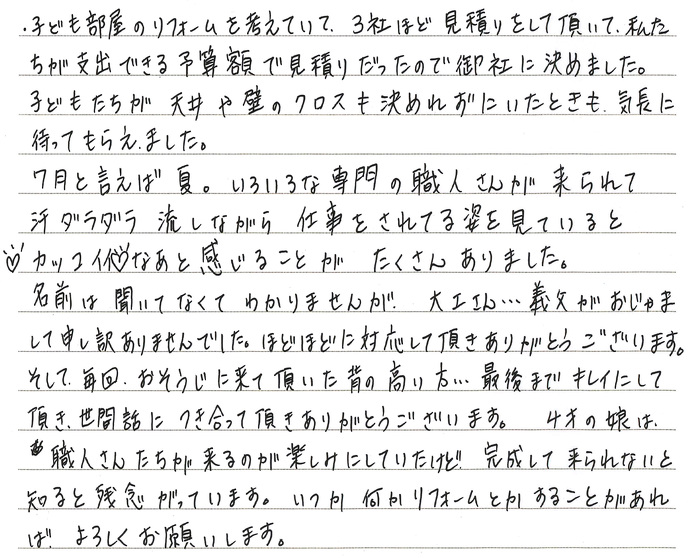

子ども部屋のリフォームを考えていて、3社ほど見積りをして頂いて、私たちが支出できる予算額で見積りだったので御社に決めました。子どもたちが天井や壁のクロスも決めれずにいたときも、気長に待ってもらえました。
