屋根・外壁塗装工事
- 施工内容
- 屋根・外壁塗装工事
- お客様名
- T様邸
- 施工エリア
- 呉市徳丸
- 施工費用
- 約138万円
- 施工期間
- 約2週間
2017/03/04・第8回イベント来場
打ち合わせ
2017/03/18・初回訪問、現況調査
2017/03/28・診断書と見積書提出・
契約
2017/05/29・工事開始
2017/06/13・工事終了
リフォームポイント
築20年で屋根、外壁共に色あせていました。
高圧洗浄作業で長年の汚れを落し、錆止め塗装、シーラー塗装、シリコン塗装にてお家が生まれ変わりました。
足場設置工事・高圧洗浄水洗い
-
足場設置工事。ビケ足場を下から順に組み立てます。
-
組み終わったらシートで覆います。
-
高圧洗浄機を使って高圧で水洗いします。
-
屋根、高圧洗浄水洗い。まず、屋根から洗います。藻類や汚れなどをしっかり落とします。
-
外壁、高圧洗浄水洗い。屋根の次は、壁もしっかり洗います。
-
バルコニーの床も、一緒に洗い流します。

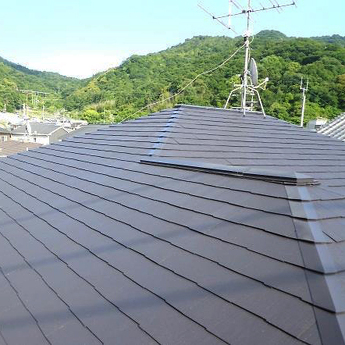

屋根塗装工事
-
Before
-
After
-
ケレン。屋根鋼板部分にしっかりキズをつけます。
-
錆止め塗装。ケレン終了後、鋼板部分を錆止め塗装します。
-
カラーベスト本体が割れている箇所がある為、鋼板で補修しました。
-
全体にタスペーサーを入れます。重ね部分の隙間がない箇所に差し込んで隙間を作ります。
-
屋根シーラー塗装。たっぷり染み込ませるように塗ります。
-
仕上げシリコン塗装。シーラー塗装、乾燥確認後、仕上げシリコン塗装を2回塗ります。鋼板役物も塗装します。
外壁塗装工事
-
Before
-
After
-
コーキング工事。既存のコーキングの打ち替えです。カッターを入れて、既存のコーキングを撤去し、養生テープを貼ります。
-
コーキング工事。プライマー(接着剤)をしっかり塗り、隙間なく充填するようにコーキング剤を打ちます。目地の隅々にコーキングが隙間なく充填するようにしっかり押さえます。
-
養生テープ撤去。コーキングが充填できたら、養生テープを全部はがしていきます。
-
試し塗り。気になる色のサンプルを壁に塗装し、色を決めてもらいます。
-
外壁シーラー塗装。外壁が窯業系素材のボードの為、溶剤系シーラーを使用します。(密着力が増す為)
-
軒裏。防カビ塗装。1回目を塗って乾燥後、2回目を塗ります。
-
給気口。エアコン配管カバー塗装。外壁と同じ塗料で一緒に塗り込みます。
-
仕上シリコン塗装。一回目の塗装乾燥後、2回目を塗装します。
-
シャッターボックス(塩ビ鋼板部分)塩ビゾル鋼板部材専用プライマーを塗装後、仕上げシリコン塗装2回塗ります。
-
フラワーボックス、柱など(鋼板役物)。ケレン→錆止め塗装→仕上げシリコン塗装2回塗ります。
-
雨樋塗装。ケレン後、仕上げ塗装2回塗ります。

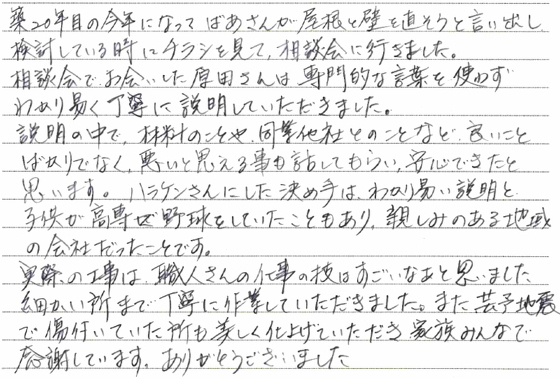

お客様の声
築20年の今年になってばあさんが屋根と壁を直そうと言い出し検討している時にチラシを見て、相談会に行きました。
相談会でお会いした原田さんは専門的な言葉を使わず、わかり易く丁寧に説明していただきました。
説明の中で、材料のことや、同業他社とのことなど、良いことばかりでなく、悪いと思える事も話してもらい、安心できたと思います。ハラケンさんにした決め手は、わかり易い説明と子供が高専で野球をしていたこともあり、親しみのある地域の会社だったことです。
実際の工事は職人さんの仕事の技はすごいなあと思いました。
細かい所まで丁寧に作業していただきました。また、芸予地震で傷付いていた所も美しく仕上げていただき家族みんなで感謝しています。ありがとうございました。
