外部塗装工事(壁ほか)
- 施工内容
- 外部塗装工事(壁ほか)
- お客様名
- W様
- 施工エリア
- 呉市広
- 施工費用
- 約90万円
- 施工期間
- 約2週間
2016/04/16・初回訪問、打ち合わせ
2016/04/25・現況調査
2016/05/11・診断書、見積書提出
その後電話にて工事の依頼あり
2016/07/27・工事開始
2016/08/08・工事終了
リフォームポイント
外壁、外構と外廻りの改修工事をしました。
玄関庇の屋根、天端部分にサイディング出隅が取り付けてあり、本来は板金かアルミの笠木で加工したものを取り付けないといけない為、庇の改修工事をしました。
塗装だけで、随分とお家の印象も変わります。
コーキング工事
-
コーキング撤去。既存コーキングを撤去します。カッターを入れて取り除いたら養生テープを貼ります。
-
プライマー塗布。コーキングの接着性が高くなります。
-
コーキング充填。プライマー乾燥後、コーキングを打ちます。
-
中まで充填させるため、しっかり押さえます。養生テープを剥がして完了です。
外壁塗装工事
-
Before
-
After
-
シーラー塗装。たっぷり染み込ませるように塗ります。
-
試し塗り。サンプルの中から撰んだ色を実際に塗り、色を決めてもらいます。
-
軒裏防カビ塗装。仕上防カビ塗装1回目を塗ります。
-
軒裏防カビ塗装。乾燥確認後、仕上防カビ塗装2回目を塗ります。
-
仕上シリコン塗装。1回目を塗装し、乾燥後、2回目を塗ります。
-
軒裏とのとりあい部分。刷毛で丁寧に塗ります。
他塗装工事
-
破風、鼻隠し、幕板。シーラー塗装。たっぷり染み込ませるように塗ります。
-
破風、鼻隠し、幕板。仕上シリコン塗装。シーラー乾燥確認後、2回塗ります。
-
雨樋。ケレン終了後、仕上シリコン塗装2回塗ります。
-
鋼板水切り部分。ケレン後、錆止め塗装→仕上シリコン塗装2回塗ります。
-
瓦谷部分。ケレン後、錆止め塗装→仕上シリコン塗装2回塗ります。
-
土台水切り部分。ケレン後、錆止め塗装→仕上シリコン塗装2回塗ります。
お客様の声

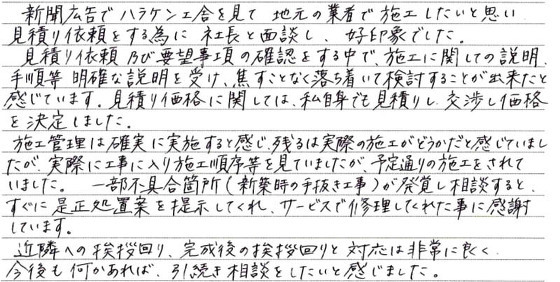

新聞広告でハラケン工舎を見て、地元の業者で施工したいと思い見積り依頼をする為に社長と面談し、好印象でした。
見積り依頼及び要望事項の確認をする中で、施工に関しての説明、手順等、明確な説明を受け、焦すことなく落ち着いて検討することが出来たと感じています。見積り価格に関しては、私自身でも見積りし、交渉し価格を決定しました。
施工管理は確実に実施すると感じ、残るは実際の施工がどうかだと感じていましたが、実際に工事に入り施工順序等を見ていましたが、予定通りの施工をされていました。一部不具合箇所(新築時の手抜き工事)が発覚し相談すると、すぐに是正処置案を提示してくれ、サービスで修理してくれた事に感謝しています。
近隣への挨拶回り、完成後の挨拶回りと対応は非常に良く、今後も何かあれば、引き続き相談をしたいと感じました。
