屋根・外壁塗装工事
- 施工内容
- 屋根・外壁塗装工事
- お客様名
- I様
- 施工エリア
- 呉市安浦
- 施工費用
- 約140万円
- 施工期間
- 約2週間
2016/01/23・初回訪問、打ち合わせ
2016/01/26・現況調査
2016/01/31・診断書と見積書提出・
契約
2016/02/22・工事開始
2016/03/07・工事終了
リフォームポイント
築27年という事で、全体的に色あせてました。
カラーベスト屋根のクラックの補修、塗装をしました。
外壁もシリコン吹付塗装を施して、きれいで明るい外壁に仕上がりました。
お家との絆を益々、深めていただきたいです。
足場設置工事・高圧洗浄水洗い
-
足場設置工事。ピケ足場の設置。下から順に組み立てます。
-
正面のアルミテラスの屋根を撤去します。
-
組み終わったらシートで覆います。
-
高圧洗浄機を使って高圧で水洗いします。
-
屋根、高圧洗浄水洗い。屋根から洗います。藻類が付着している部分も洗い落とします。
-
壁、高圧洗浄水洗い。壁もしっかり洗います。
屋根塗装工事
-
Before
-
After
-
屋根板金部分をケレンします。
-
ケレン終了後、鋼板部分を錆止め塗装します。
-
全体にタスペーサーを入れます。重ね部分の隙間がない箇所に差し込んで隙間を作ります。
-
カラーベスト本体のクラックもコーキング補修します。
-
屋根シーラー塗装。たっぷり染み込ませるように塗ります。
-
シーラー乾燥確認後、仕上げシリコン塗装1回目です。鋼板役物から塗装します。乾燥後、仕上げシリコン塗装2回目を塗ります。
外壁塗装工事
-
Before
-
After
-
軒裏。防カビ塗装1回目です。乾燥後、2回目を塗ります。
-
コーキング工事。変成シリコンを練ります。既存コーキングは撤去せず、そのまま上に打ち増しします。
-
目地や窓廻りなど養生テープを貼り、その後、コーキングが剥がれにくくする為にプライマーを塗布します。重要です。
-
コーキングの打ち増し。しっかり押さえます。養生テープを剥がして打ち増し完了です。
-
試し塗り。気になる色のサンプルを壁に塗装し、色を決めてもらいます。
-
窓廻り化粧役物などは、ケレンだけでは剥がれるかもしれない為、仕上塗装の前に塩ビプライマーを塗ります。
-
プライマー乾燥後、仕上シリコン塗装2回塗ります。鋼板には通常ウレタンを塗りますが、塩ビ鋼板の為伸縮により対応できる塗材を使用しました。
-
外壁シーラー吹付塗装。既存外壁パネル(ALC)は、通常の外壁に比べ凹凸が大きく目地の溝が深いため、ローラー手塗りが困難です。
-
アンダーフィーラー吹付塗装。目地の奥まで塗材が付くようにしっかり吹付塗装します。
-
コーキング補修。仕上の塗装をする前にクラック部分などを補修します。
-
仕上シリコン吹付塗装。吹付塗装は、ローラー手塗りと違ってムラになりやすいので、塗装技術が必要です。1回目の塗装乾燥後、2回目の吹付塗装をします。
-
足場の撤去。シートを外します。一旦撤去しておいたテラス屋根を取り付けて、終了です。
お客様の声

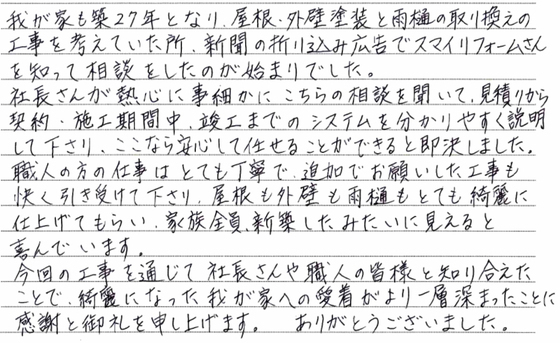

我が家も築27年となり、屋根、外壁塗装と雨樋の取り換えの工事を考えていた所、新聞の折り込み広告でスマイリフォームさんを知って相談をしたのが始まりでした。
社長さんが熱心に事細かに、こちらの相談を聞いて、見積りから契約・施工期間中・竣工までのシステムを分かりやすく説明して下さり、ここなら安心して任せることができると即決しました。職人の方の仕事はとても丁寧で、追加でお願いした工事も快く引き受けて下さり、屋根も外壁も雨樋もとても綺麗に仕上げてもらい、家族全員、新築したみたいに見えると喜んでいます。
今回の工事を通じて社長さんや職人の皆様と知り合えたことで、綺麗になった我が家への愛着がより一層深まったことに感謝と御礼を申し上げます。ありがとうございました。
